工程快訊——昆陽、寶峰集鎮抗旱保供水應急工程新聞發布時間:2021-04-23

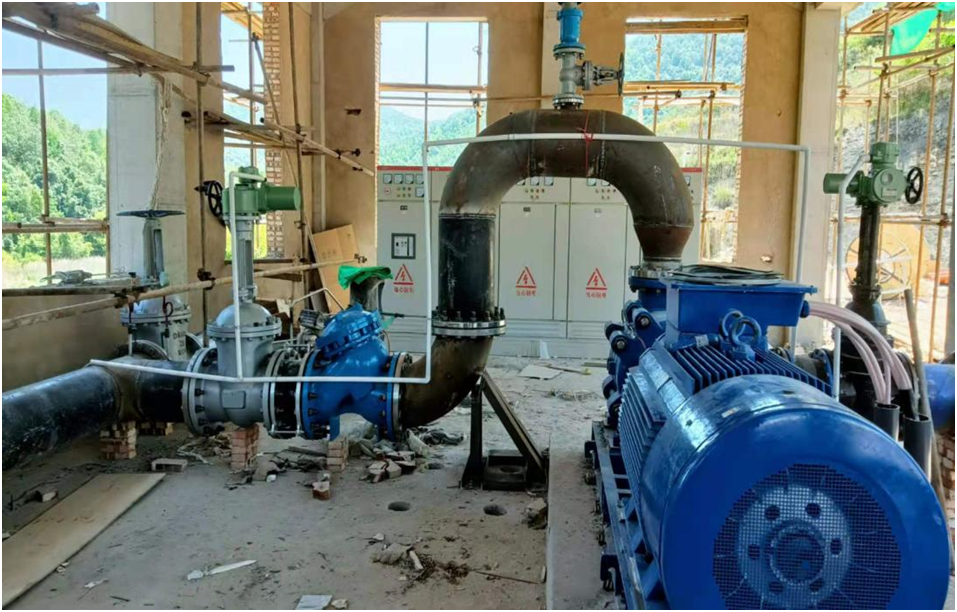

昆陽、寶峰集鎮抗旱保供水應急工程新建酸水塘二期泵組設置于現狀一期泵站南側,新建泵站水泵參數與一期相同,與一期水泵并聯供水。吸水主管從酸水塘水庫底涵取水,從現狀DN400取水主管接出DN350吸水管至新建泵站。新建DN400(末端DN300)供水管走線與現狀DN400(末端DN350)供水管走線一致。新建DN400/DN300供水管末端接至現狀河道旁本次新建的溢流減壓水池內后排入現狀河道。對河道進行清淤處理,供水經河道最終進入大春河水庫。 項目于2021年2月18日進場施工,截至4月22日中午,海龍村段:管道已全部安裝完成,正在進行閥門等配件安裝,剩余500m管道支墩未澆筑;酸水塘段:DN400管道已全部安裝完成,剩余800m管道支墩未澆筑;泵房:水泵及管道安裝完畢,正在進行細部的檢查,配電房:已正常運行。 下步工作計劃:海龍村段:完成閥門等配件安裝,準備試通水工作;酸水塘段:完成水泵、機電設備安裝調試,進行全線排查做好準備,計劃于5月中旬完成酸水塘抗早應急工程建設任務,確保人民群眾喝上水、喝好水。 |
